Strop Ytong Ekonom pri výstavbe
Zdroj: Xella

Strop Ytong Ekonom zvládnete vo dvojici a svojpomocne

Inštalácia stropu Ytong Ekonom od spoločnosti Xella je rýchla, presná a nákladovo efektívna. Tento systémový strop umožňuje jednoduchú inštaláciu bez potreby ťažkej techniky a poskytuje spoľahlivé riešenie pre rodinné domy a menšie budovy s dôrazom na úsporu času a nákladov.

Stropný systém Ytong Ekonom je ľahkým a efektívnym riešením pre modernú výstavbu. Vďaka kombinácii nosníkov a vložiek z pórobetónu je montáž jednoduchá a zvládne ju menší realizačný tím bez potreby ťažkej techniky. Výhodou je nízka hmotnosť konštrukcie, presné diely, vynikajúce tepelnoizolačné vlastnosti a dokonalá kompatibilita s ostatnými prvkami systému Ytong. Strop poskytuje vysokú nosnosť a stabilitu s minimálnymi požiadavkami na podporu počas inštalácie. Najčastejšie sa používa pri výstavbe rodinných a bytových domov, rekreačných objektov alebo prístavieb, kde sa kladie dôraz na rýchlosť, úsporu nákladov a jednoduchú manipuláciu. Systém Ytong Ekonom navyše vytvorí hladký strop pripravený na omietnutie, čím sa skracuje čas potrebný na dokončovacie práce.

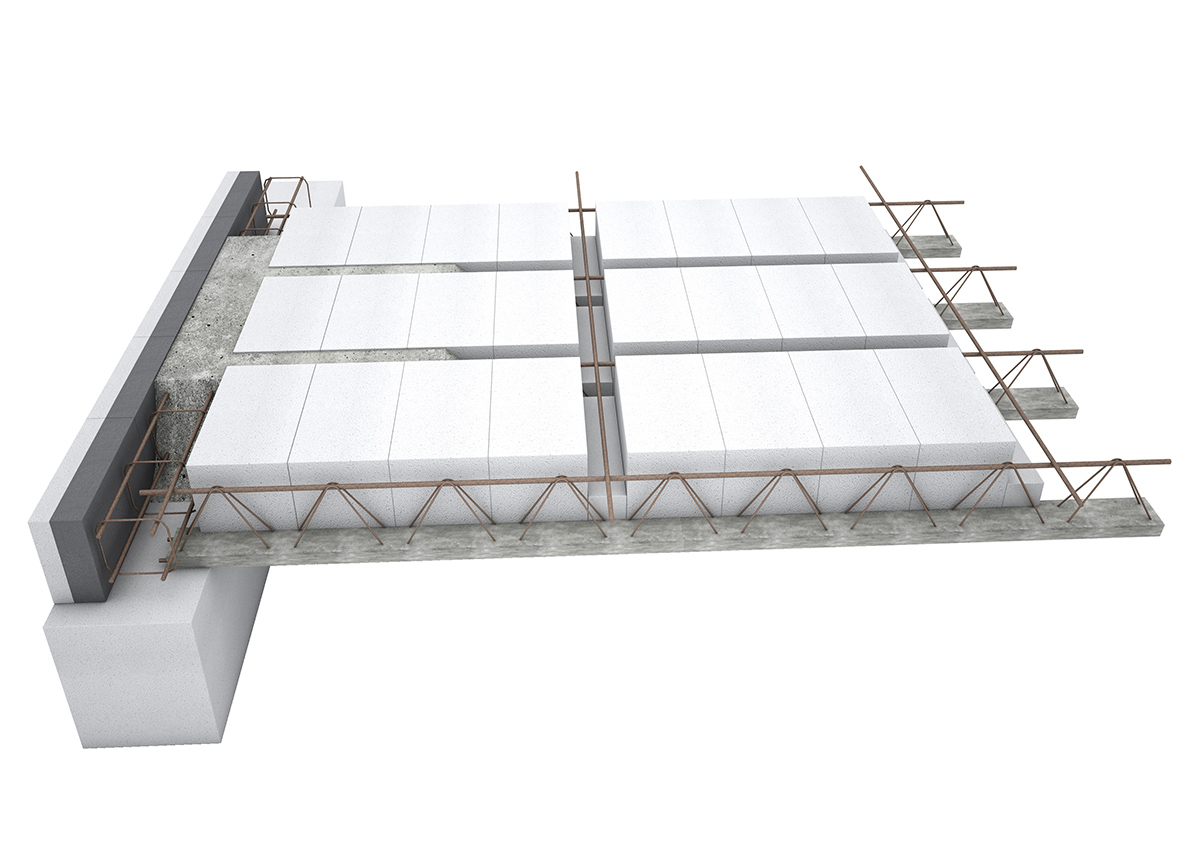

Strop Ytong Ekonom
Zdroj: Xella

Postup realizácie

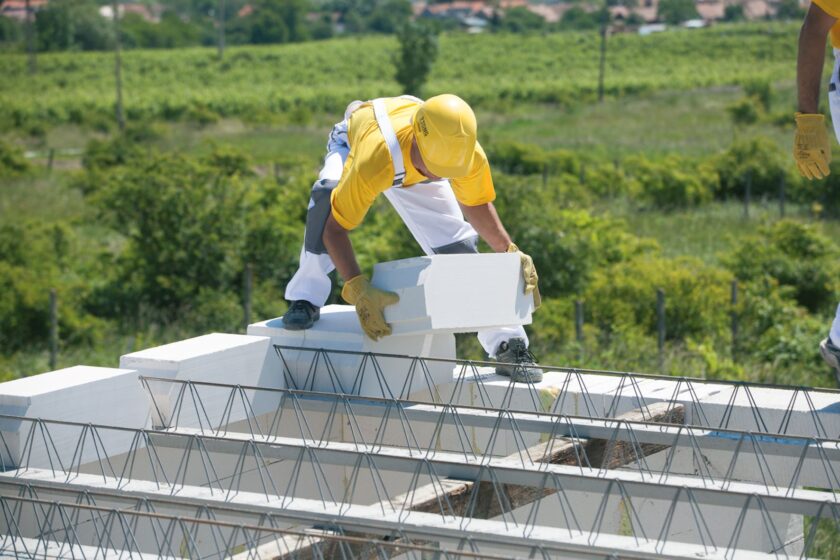

V čase dodávky musí byť na stavbe k dispozícii technická špecifikácia stropu, podľa ktorej ešte pred vyložením skontrolujeme dodaný tovar. Optimálne je zaistiť vyloženie stropných nosníkov priamo z vozidla na korunu múru.

Na začiatku rozložíme nosníky presne podľa plánu kladenia. Na určenie vzdialenosti nosníkov vložíme na každom konci nosníka vždy jednu stropnú vložku. Potom pristúpime k montáži podpornej konštrukcie, ktorá zamedzí nebezpečnému priehybu nosníkov pri zaťažení položenými vložkami.

Krajný rad vložiek sa ukladá rovno na nosnú stenu a môže sa podľa potreby skrátiť. Minimálne uloženie stropnej vložky na murive je 20 mm a minimálne uloženie stropných nosníkov na murivo je 150 mm, pokiaľ statický výpočet neurčí inak. Pokiaľ je rovinnosť koruny múru zaistená presnosťou pri murovaní, nie je na hornej ploche nosných múrov potrebný vyrovnávací veniec.

Pre strop Ytong Ekonom sa používajú na priečne vystuženie a prepojenie doplnkové nízke vložky, kladené vo vzdialenosti 1 m (po každej štvrtej vložke) alebo podľa statického výpočtu. Ako priečne vystuženie použijeme betonársku výstuž 8 mm, zakotvenú do protiľahlých vencov pomocou hákov.

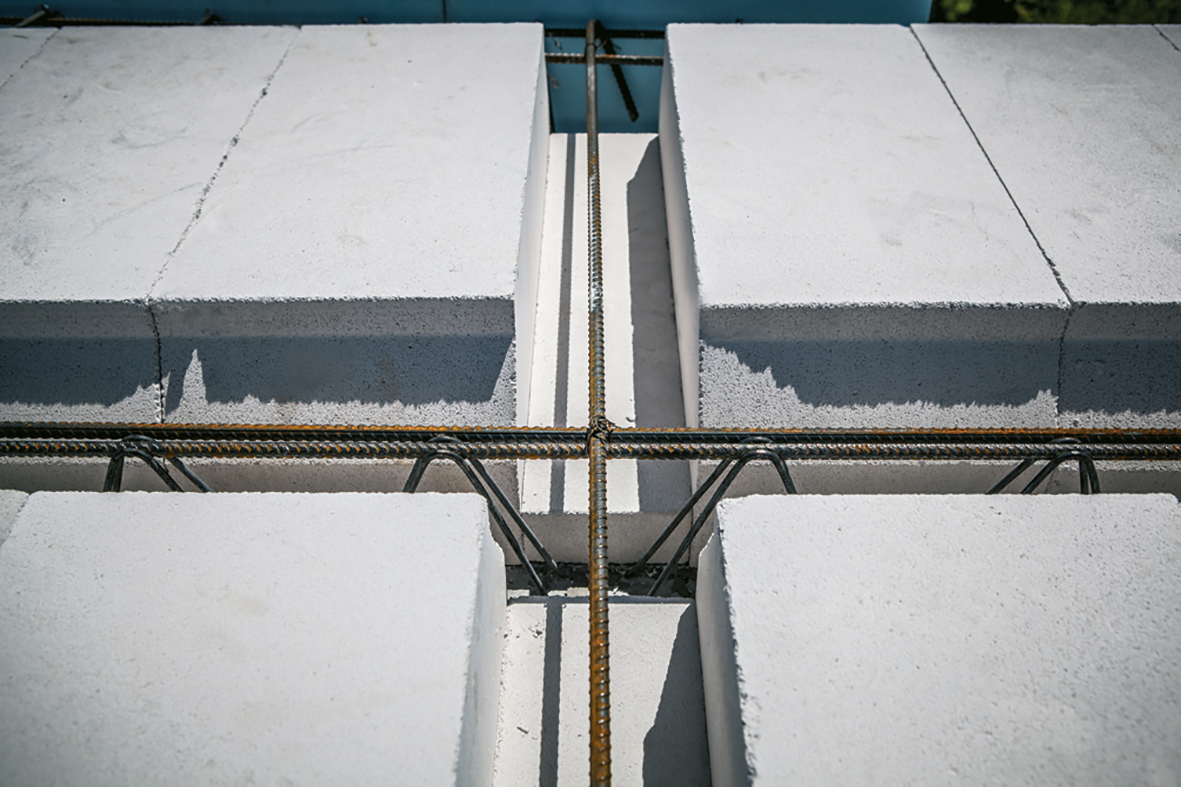

Detail stropu
Zdroj: Xella

Akonáhle sú uložené všetky vložky a prevedené armatúry celej konštrukcie, porovnáme vodorovnú polohu stropu pomocou nivelačného prístroja alebo stavebného lasera Strednú podporu navýšime o požadovanú hodnotu navýšenia, ktorá je závislá na rozpätí stropu. Predpísanú polohu nosníkov dosiahneme ľahko pomocou nastaviteľných stojok podpornej konštrukcie.

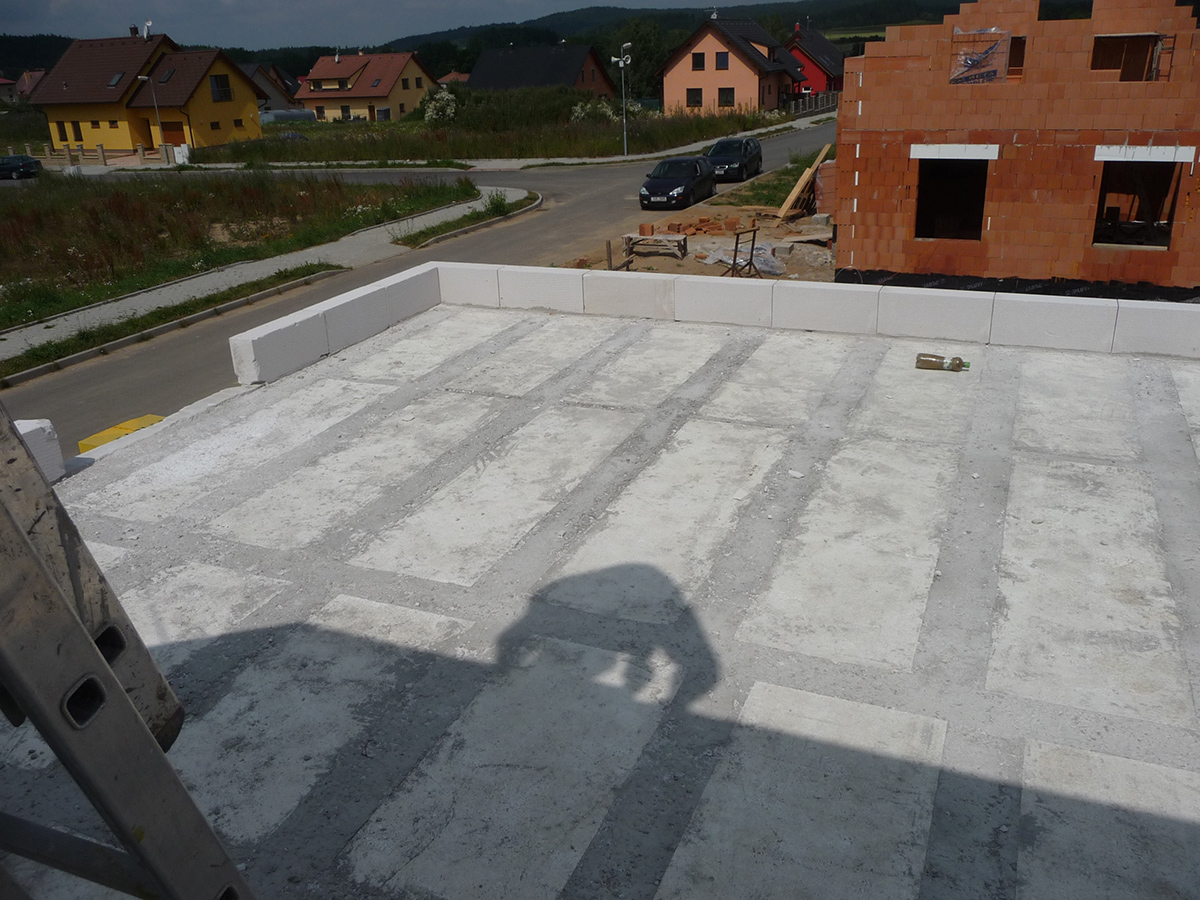

Stavba stropu Ytong
Zdroj: Xella

Pred betonážou zmontovaný strop odporúčame pri extrémnych letných teplotách navlhčiť vodou. Betónujeme betónom s predpísanou kvalitou. Ideálne je použitie čerpadla, prácu je ale možné vykonávať aj ručne. Betónovú zmes dôkladne hutníme najlepšie ponorným vibrátorom.

Po zabetónovaní stropu Ytong Ekonom je konštrukcia druhý deň pochôdzna a je možné vykonávať stavebné práce na ďalšom podlaží. Je nutné dávať pozor na to, aby nedošlo k preťaženiu montážnych podpier pod stropom. V priebehu prvého týždňa až prvých desiatich dní treba betón vlhčiť. Podpernú konštrukciu je možné odstrániť najskôr po 28 dňoch, keď betón dosiahne zaručenú pevnosť a konštrukcia je nosná.

Stavba stropu Ytong
Zdroj: Xella
Podrobné informácie o realizácii postupu kladenia stropu Ytong Ekonom nájdete na www.xella.sk, kde sú okrem publikácií dostupné aj podrobné videonávody.
